Tỷ lệ giải ngân vốn đầu tư công trong quý I năm 2023 đạt thấp

Mức giải ngân vốn đầu tư công chỉ đạt 9,69% kế hoạch trong quý 1/2023, thấp hơn kế hoạch Thủ tướng Chính phủ giao là 10,35% và cũng thấp hơn so với cùng kỳ năm 2022 (11,88%).

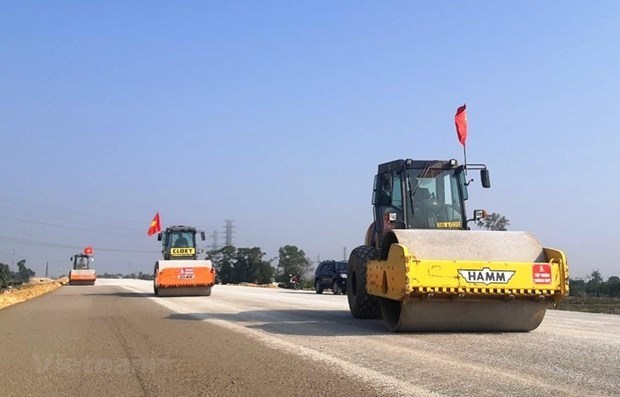

Nhà thầu tham gia thi công đoạn tuyến của dự án cao tốc Bắc-Nam. (Ảnh: Việt Hùng/Vietnam+)

Theo Bộ Tài chính, tỷ lệ giải ngân vốn đầu tư công 3 tháng đầu năm 2023 còn thấp, với 73.192,092 tỷ đồng, chỉ đạt 9,69% kế hoạch.

Mức giải ngân vốn đầu tư công trong quý 1/2023 thấp hơn kế hoạch Thủ tướng Chính phủ giao là 10,35% và cũng thấp hơn so với cùng kỳ năm 2022 (11,88%).

Vốn trong nước là 72.231,249 tỷ đồng, đạt 9,93% kế hoạch và đạt 10,64% kế hoạch Thủ tướng Chính phủ giao (trong đó, vốn Chương trình mục tiêu quốc gia là 2.052,168 tỷ đồng, đạt 8,47% kế hoạch); vốn nước ngoài là 960,843 tỷ đồng, đạt 3,43% kế hoạch.

Có 2 bộ và 15 địa phương có tỷ lệ giải ngân đạt trên 15%. Một số địa phương có tỷ lệ giải ngân đạt cao gồm Tiền Giang (31,1%), Bến Tre (30,05%), Điện Biên (24,67%), Đồng Tháp (22,93%), Lâm Đồng (20,78%).

Song vẫn có 49 bộ, cơ quan trung ương và 24 địa phương có tỷ lệ giải ngân đạt dưới 9%; trong đó có 30 bộ, cơ quan trung ương chưa giải ngân kế hoạch vốn.

Bộ Tài chính cho rằng tỷ lệ giải ngân ước 3 tháng đầu năm chưa cao là do hiện nay các bộ, ngành và địa phương mới giao xong chi tiết kế hoạch vốn cho các dự án, nên đang hoàn thiện thủ tục nghiệm thu khối lượng hoàn thành để thanh toán, đang tập trung thực hiện đấu thầu và lựa chọn nhà thầu; nhiều dự án vướng mắc trong giải phóng mặt bằng.

Một số dự án trọng điểm ngành giao thông vận tải gặp khó khăn về nguồn cung cấp vật liệu, ảnh hưởng tiến độ, khối lượng nghiệm thu giải ngân vốn.

Đối với vốn nước ngoài, do nhiều dự án chưa tháo gỡ được khó khăn trong lựa chọn đơn vị tư vấn thẩm định giá thiết bị để làm cơ sở xác định giá gói thầu, nên chưa đủ điều kiện thực hiện và giải ngân.

Để đẩy nhanh tốc độ giải ngân vốn đầu tư công năm 2023, Bộ Tài chính yêu cầu các bộ, cơ quan trung ương và địa phương khẩn trương phân bổ chi tiết toàn bộ kế hoạch đầu tư vốn ngân sách nhà nước, bao gồm cả vốn chương trình mục tiêu quốc gia năm 2023 đã được Thủ tướng Chính phủ giao theo đúng quy định.

Bên cạnh đó, Bộ Tài chính kiến nghị Bộ Kế hoạch và Đầu tư sớm trình Thủ tướng Chính phủ quyết định cho phép kéo dài thời gian thực hiện và thanh toán vốn đầu tư công nguồn ngân sách nhà nước năm 2022 sang năm 2023 cho các bộ, cơ quan trung ương và địa phương triển khai thực hiện.

Bộ Tài chính cũng đề nghị các bộ, ngành, địa phương cần quyết liệt triển khai các giải pháp để đẩy nhanh hoàn thiện thủ tục đầu tư, thủ tục lựa chọn nhà thầu, triển khai thực hiện các dự án theo chỉ đạo của Chính phủ tại Nghị quyết số 31/NQ-CP ngày 7/3/2023 về phiên họp Chính phủ thường kỳ tháng 2/2023 và công điện số 123/CĐ-TTg ngày 10/3/2023 của Thủ tướng Chính phủ về việc khẩn trương phân bổ chi tiết kế hoạch đầu tư công vốn ngân sách nhà nước năm 2023.

Đồng thời, có các giải pháp tháo gỡ đảm bảo đủ nguồn cung cấp vật liệu phục vụ cho các công trình dự án giao thông trọng điểm./.
