Bảo đảm chất lượng các dự án đầu tư công

Được sự quan tâm lãnh, chỉ đạo của UBND tỉnh Long An, sự hỗ trợ của các cơ quan, ban, ngành trong tỉnh, năm 2024, Ban Quản lý dự án (QLDA) Đầu tư xây dựng các công trình Dân dụng và Công nghiệp tỉnh (gọi tắt Ban QLDA) tập trung quản lý đầu tư và trực tiếp tổ chức quản lý các DA được giao, bảo đảm chất lượng các DA đầu tư công.

Bảo đảm chất lượng công trình

Năm 2024, Ban QLDA được bố trí nguồn vốn hơn 411,7 tỉ đồng. Tính đến ngày 16/12/2024, Ban giải ngân tổng cộng 329,6 tỉ đồng, chiếm 80,05%, ước đến ngày 31/1/2025 giải ngân đạt 100%.

Trong năm 2024, Ban QLDA quản lý nguồn kinh phí được giao đúng mục đích, hiệu quả, đúng quy định. Các DA do Ban QLDA làm chủ đầu tư đều có cử cán bộ phụ trách quản lý, chịu trách nhiệm theo dõi trực tiếp DA về tiến độ, khối lượng, giải ngân.

Theo đó, Ban QLDA lập kế hoạch triển khai, kế hoạch giải ngân chi tiết tất cả các DA làm cơ sở theo dõi quản lý.

Các công trình được tập trung, bảo đảm tiến độ và chất lượng

Năm 2024, có 127 gói thầu thuộc 35 DA được phê duyệt kết quả lựa chọn nhà thầu. Tổng giá trị các gói thầu hơn 391 tỉ đồng, tổng giá trị trúng thầu 372,3 tỉ đồng, chênh lệch giữa giá trúng thầu và giá gói thầu 18,7 tỉ đồng, tiết kiệm sau đấu thầu là 4,78%.

Hình thức lựa chọn nhà thầu được áp dụng chủ yếu là đấu thầu rộng rãi và chỉ định thầu. Tất cả các kế hoạch, kết quả lựa chọn nhà thầu đều được đăng tải trên mạng đấu thầu quốc gia bảo đảm theo thời gian quy định.

Trong quá trình triển khai các DA, Ban QLDA đều phân công cán bộ theo dõi, kiểm tra, kịp thời xử lý kỹ thuật; quản lý chặt chẽ về an toàn lao động, vệ sinh môi trường và phòng, chống cháy, nổ. Ban thường xuyên theo dõi và phối hợp Phòng Giám sát đôn đốc các nhà thầu đẩy nhanh tiến độ thi công, kiên quyết đề xuất xử phạt, cắt hợp đồng đối với những nhà thầu thi công trễ tiến độ hoặc vi phạm hợp đồng.

Đối với từng DA, Ban kiểm tra, phối hợp các đơn vị có liên quan nghiệm thu đưa vào sử dụng và bàn giao khi hoàn thành công trình theo quy định; tham gia quản lý chất lượng công trình, bảo đảm công trình đạt chất lượng về kỹ thuật, mỹ thuật, đáp ứng mục tiêu đầu tư.

Công tác quản lý, giám sát được chú trọng, thực hiện đúng theo quy định, bảo đảm khi đưa vào sử dụng đạt về chất lượng cũng như kỹ, mỹ thuật công trình.

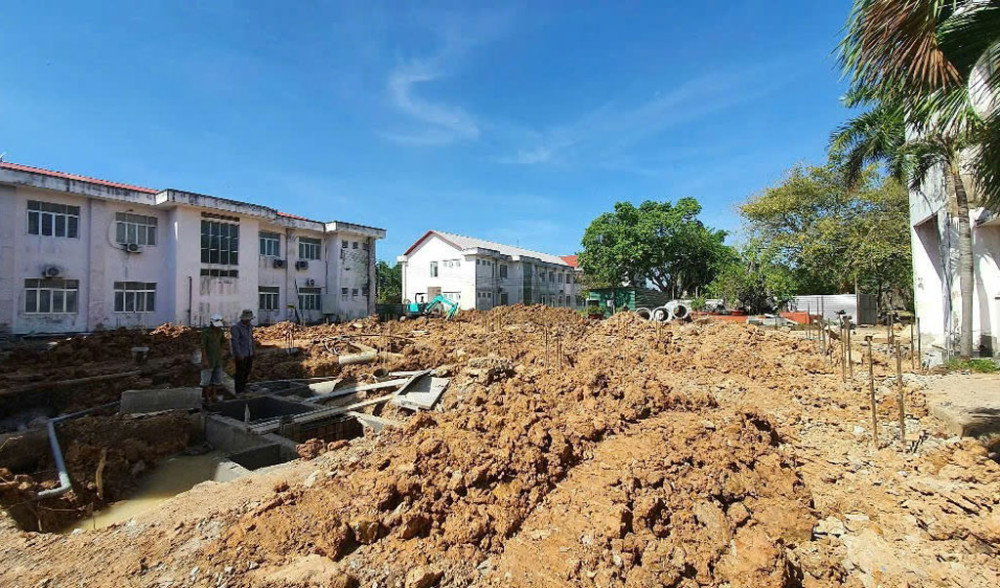

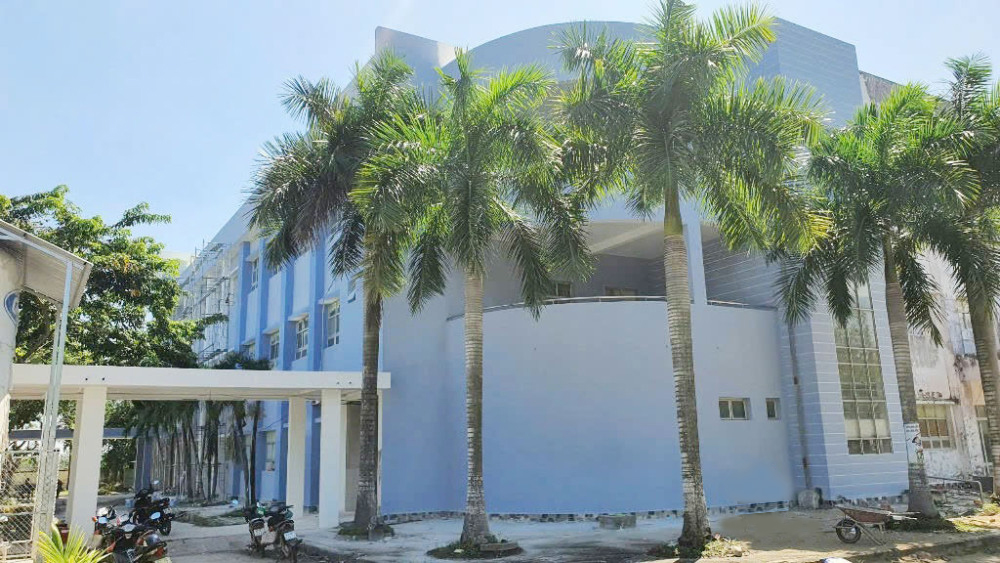

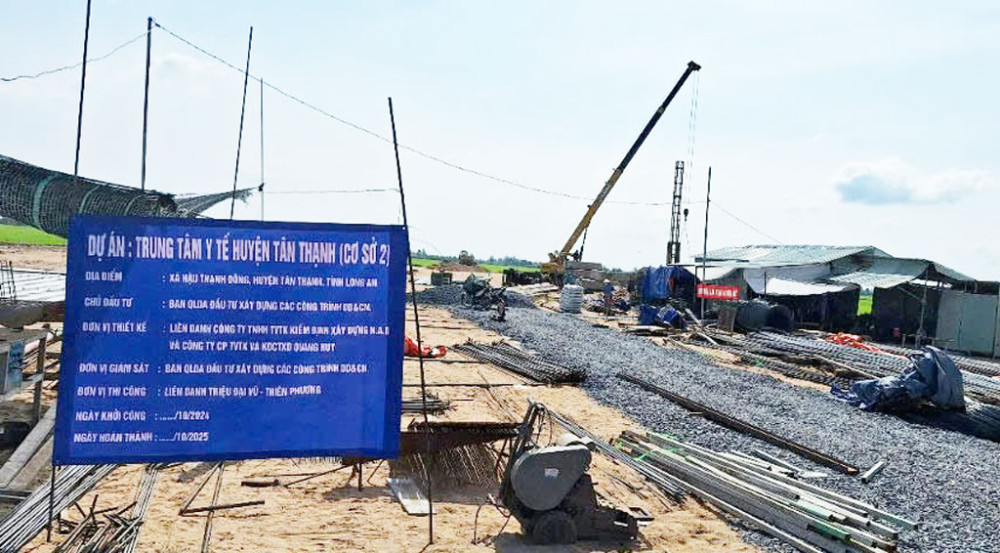

Công tác QLDA và tư vấn, ủy thác quản lý DA cũng được Ban thực hiện tốt. Trong năm 2024, Ban triển khai quản lý 31 DA và được thực hiện đúng quy định. Đồng thời, Ban QLDA đang tư vấn quản lý DA và ủy thác quản lý với 4 DA gồm: Xây dựng trụ sở làm việc Kho bạc Nhà nước Long An (đang thi công hoàn thiện Khối nhà chính và Sân đường, khối lượng đạt khoảng 75%); trụ sở Cục Hải quan Long An (đã hoàn thành các công việc theo hợp đồng, chuẩn bị gửi hồ sơ cho đơn vị chức năng kiểm tra công tác nghiệm thu); xây dựng Trụ sở làm việc Kho bạc Nhà nước huyện Tân Hưng (đã nghiệm thu hoàn thành, đang chờ Sở Xây dựng kiểm tra công tác nghiệm thu); trụ sở làm việc Chi cục Thuế huyện Tân Thạnh (đã hoàn thành bàn giao, đưa vào sử dụng).

Triển khai các dự án trong năm 2025

Nhìn chung, các DA do Ban thực hiện trong năm đều bảo đảm chất lượng, thực hiện đầy đủ quy định về quản lý chất lượng công trình xây dựng. Tuy nhiên, hầu hết tiến độ thực hiện DA đều chậm so với kế hoạch đề ra, trong đó có khó khăn do vướng thủ tục lựa chọn nhà thầu dẫn đến đa số các gói thầu phải triển khai vào quí II/2024 nên tiến độ giải ngân chậm so với kế hoạch.

Bên cạnh đó, một số DA do Ban được giao làm chủ đầu tư chưa đủ điều kiện để thẩm định và trình phê duyệt. Thời gian qua, giá nhiều nguyên, vật liệu chính (cát, đá, sắt, thép,...) tăng cao so với thời điểm tổ chức lập DA, thiết kế làm ảnh hưởng đến công tác tổ chức lựa chọn nhà thầu.

Giám đốc Ban QLDA - Trần Bá Phước cho biết, năm 2025, Ban tập trung trình phê duyệt DA đối với các DA: Khối nhà chính trong Khu trung tâm Chính trị - Hành chính tỉnh; Xây dựng mới Bệnh viện Phổi; Phục hồi tấm tranh hoành tráng tại Khu Công viên Tượng đài Long An “Trung dũng kiên cường, toàn dân đánh giặc”; Xây dựng Khu lưu niệm, Nhà lưu niệm đồng chí Võ Văn Tần, đồng chí Võ Văn Ngân và trùng tu, tôn tạo Di tích lịch sử Khu vực ngã tư Đức Hòa.

Bên cạnh đó, Ban đẩy nhanh công tác trình phê duyệt kế hoạch lựa chọn nhà thầu, tổ chức mời thầu, đánh giá hồ sơ dự thầu và ký hợp đồng triển khai các gói thầu ngay khi được bố trí vốn thực hiện DA. Ban cũng đẩy nhanh tiến độ các DA trọng điểm, cấp bách, bảo đảm hoàn thành giải ngân kế hoạch vốn năm 2025; cập nhật và điều chỉnh kế hoạch giải ngân phù hợp từng DA để bảo đảm giải ngân hết vốn năm 2025; lập và trình phê duyệt kế hoạch lựa chọn nhà thầu, công tác lựa chọn nhà thầu theo kế hoạch được giao khi đủ điều kiện; tập trung triển khai công tác thẩm định, phê duyệt dự toán giá gói thầu các công trình đã có kế hoạch triển khai trong năm; hoàn thành hồ sơ quyết toán các gói thầu đã nghiệm thu đưa vào sử dụng; tiếp tục đôn đốc, nhắc nhở cán bộ theo dõi, kiểm tra, quản lý các DA; điều chỉnh các DA hết thời gian thực hiện trong năm 2025.

Để thực hiện tốt nhiệm vụ năm 2025, Ban QLDA lập kế hoạch chi tiết giải ngân các gói thầu của các DA để giải ngân hết vốn năm 2025; đào tạo, bồi dưỡng nâng cao trình độ chuyên môn, nghiệp vụ và lý luận chính trị để nâng tầm quản lý giúp nâng cao hiệu quả giải quyết công việc; ưu tiên theo dõi, quản lý các DA mang tính cấp bách.

Hiện nay, trên địa bàn tỉnh có một vài DA còn vướng thủ tục, chưa triển khai thi công, Ban tiếp tục tham mưu, đề xuất các biện pháp với UBND tỉnh nhằm giải quyết các khó khăn, vướng mắc trong quá trình thực hiện. Ban cũng tiếp tục đôn đốc, nhắc nhở các nhà thầu tập trung nhân công, thiết bị, vật tư để đẩy nhanh tiến độ thi công các hạng mục công trình, sớm đưa vào sử dụng.

Ban cũng phân công cán bộ tăng cường công tác giám sát, kiểm tra chặt chẽ vật tư đưa vào công trình phải đúng chủng loại; chú ý công tác quản lý chất lượng để bảo đảm công trình đưa vào sử dụng đạt yêu cầu về chất lượng, kỹ, mỹ thuật; thường xuyên kiểm tra, nhắc nhở đơn vị thi công chú trọng công tác an toàn lao động trong thi công, thực hiện tốt an toàn lao động và vệ sinh môi trường.

Mặc dù còn những hạn chế nhất định nhưng lãnh đạo và toàn thể cán bộ, viên chức, người lao động Ban QLDA quyết tâm cố gắng, phấn đấu hoàn thành nhiệm vụ, giải ngân tốt nguồn vốn bố trí các DA trong năm 2025 và quản lý các công trình hoàn thành đúng tiến đô,̣ bảo đảm chất lượng, đạt yêu cầu về kỹ thuật, mỹ thuật, an toàn lao động và vệ sinh môi trường./.

Ngành Giao thông Vận tải giải ngân vốn đầu tư công hơn 2.225 tỉ đồng

Ngành Giao thông Vận tải giải ngân vốn đầu tư công hơn 2.225 tỉ đồng

Với sự quyết liệt trong chỉ đạo cũng như thực hiện đầu tư, giải ngân vốn đầu tư công, đến ngày 17/12, ngành Giao thông Vận tải đã giải ngân hơn 2.225 tỉ đồng, đạt gần 80% kế hoạch.

Mai Hương
